A opção de projeção e simulação permite ao utilizador verificar inicialmente como afetaria a implementação dos controlos definidos no sistema (Projeção) ou verificar de forma real como afetaram uma vez implementados (Simulação).
A opção está dividida em dois separadores, sobre os quais podem ser realizadas uma série de ações que se desenvolvem a seguir.
Eficácia projetada

O separador de eficácia projetada mostra inicialmente a lista de controlos que foram definidos na secção ‘Planeamento da gestão de riscos’. Sobre estes controlos pode-se estabelecer como afetaria a organização a sua implementação com base nas dimensões que tenham sido definidas nas metodologias de riscos e controlos. Para isso, deve-se clicar duas vezes sobre a célula e indicar o valor desejado em percentagem de redução.
Em função de como foi configurado o tipo de eficácia, o valor introduzido poderá ser um valor numérico (Quantitativa):
ou um nível de eficácia (Qualitativa):

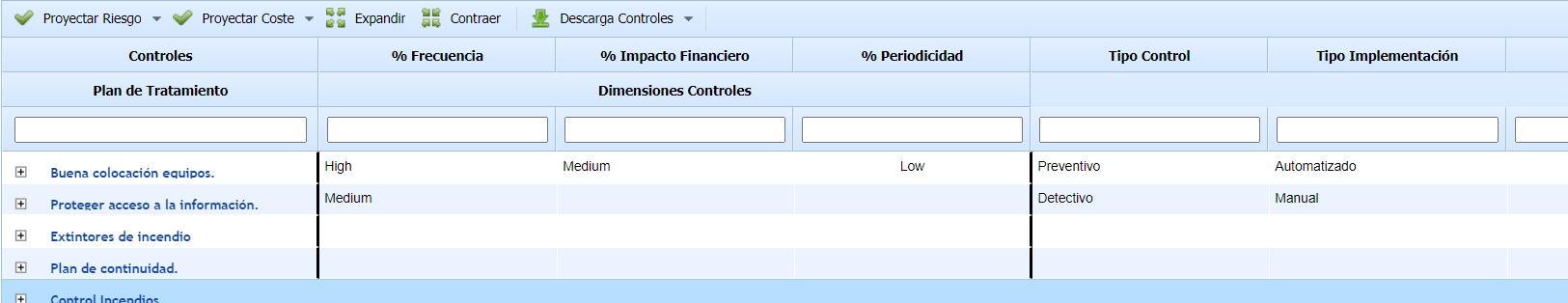

No caso das dimensões de controlos, é possível configurar que nesta opção se defina a eficácia dos controlos segundo a metodologia (Controlos):
Uma vez definidos os valores, a ferramenta possibilita realizar as seguintes ações:
-

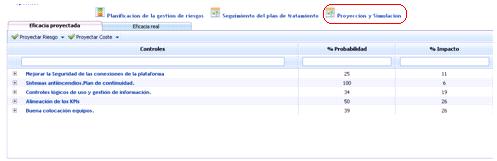

Projetar Risco: Permite mostrar, através de uma tabela de valores, como afetaria a implementação dos controlos com base na Análise de Riscos realizada. Para isso, a ferramenta permite realizar o cálculo segundo as seguintes opções:
-
Máximo: Realiza o cálculo com base no valor máximo de percentagem das dimensões definidas.
-
Mínimo: Realiza o cálculo com base no valor mínimo de percentagem das dimensões definidas.
-
Média: Seleciona como valor percentual a média dos valores das dimensões definidas.
-
Acumulado: Seleciona como valor percentual a soma dos valores das dimensões definidas.
-

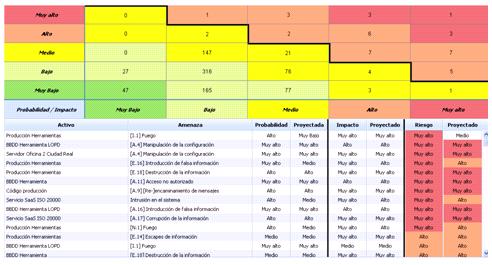

Em função do modo de cálculo selecionado, a ferramenta mostra numa tabela de valores os níveis de riscos resultantes após a implementação dos controlos.
Adicionalmente, a tabela inferior detalha os valores mostrados na tabela superior, indicando simultaneamente os valores obtidos na análise de riscos realizada e os valores resultantes após a implementação dos controlos.
-
Projetar custo: Permite verificar o benefício económico que teria para a organização a implementação dos controlos definidos no plano de tratamento de riscos. Para isso, a ferramenta permite realizar o cálculo segundo as seguintes opções:
-
Máximo: Realiza o cálculo com base no valor máximo de percentagem das dimensões definidas.
-
Mínimo: Realiza o cálculo com base no valor mínimo de percentagem das dimensões definidas.
-
Média: Seleciona como valor percentual a média dos valores das dimensões definidas.
-
Acumulado: Seleciona como valor percentual a soma dos valores das dimensões definidas.
-
Em função do modo de cálculo selecionado, a ferramenta mostra a seguinte informação:
Tabela benefícios controlos e ameaças associadas
-

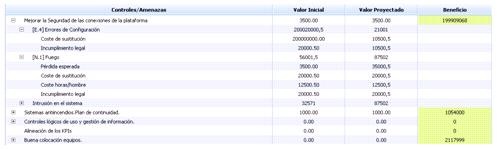

Controlos/Ameaças: De forma hierárquica, mostra a lista de controlos e aquelas ameaças associadas acima do NRA que mitigaria em caso de serem implementadas.
-
Valor Projetado: Mostra, com base no modo de cálculo selecionado, a poupança de custos em caso de materializar-se uma ameaça.
NOTA: O custo de implementação dos controlos será sempre um valor fixo.
-
Benefício: Indica o benefício total que a implementação dos controlos definidos aporta à organização.
-
Valor Inicial: Mostra dois tipos de valores:
-
Valor associado ao controlo: Indica o custo económico que representa para a empresa a implementação do controlo. Este valor é definido na secção de ‘Planeamento da Gestão de Riscos’.
-
-
Valor associado à ameaça: Indica o custo que representa para a empresa a materialização dessa ameaça. Estes valores são definidos na secção de ‘Análise de Custos’.

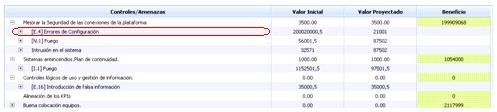

Tabela custos controlos e ameaças
Mostra o custo da implementação dos controlos por um lado e o custo económico em caso de materialização das ameaças (Valor Inicial) e o seu custo estimado em caso de implementar os controlos (Valor Projetado).
Dados gerais
Mostra de forma global os seguintes dados:
-
Custo dos controlos aplicados: Custo económico total da implementação dos controlos.
-
Custo inicial das ameaças: Custo total em caso de materialização daquelas ameaças que superam o NRA.
-
Custo Projetado das ameaças: Custo total em caso de materialização daquelas ameaças que superam o NRA uma vez implementados os controlos.
-
Benefício: Mostra a poupança económica que representaria para a organização a implementação dos controlos.

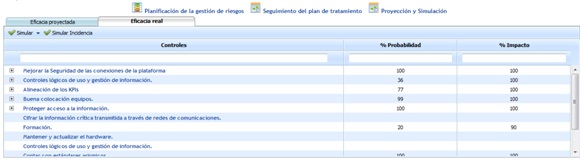

Eficácia Real
Ao clicar no separador Eficácia Real, a ferramenta solicita ao utilizador se deseja copiar as estimativas de redução definidas no separador Eficácia Projetada.
Caso as estimativas (percentagens das dimensões definidas) tenham sido reais após a implementação dos controlos, o utilizador deve ‘Aceitar’ e automaticamente a ferramenta copiará as avaliações no separador Eficácia Real. Por outro lado, se uma vez implementados os controlos, os valores estimados não forem os esperados, o utilizador deve ‘Cancelar’ a cópia de valores.
Uma vez respondida a solicitação de cópia de valores estimados, acede-se ao ecrã seguinte. Caso aceite a cópia de valores, a tabela mostrará os mesmos valores definidos no separador Eficácia Projetada.
No caso de cancelamento, a tabela aparecerá sem valores, sendo tarefa do utilizador definir as percentagens de melhoria real da probabilidade e impacto após a implementação dos controlos.
Uma vez definidas as percentagens de melhoria, a ferramenta permite realizar a seguinte ação:
-
Simular: Permite mostrar, através de uma tabela de valores, como os níveis de risco foram reduzidos após a implementação dos controlos. Para isso, a ferramenta permite realizar o cálculo segundo as seguintes opções:
-
Máximo: Realiza o cálculo com base no valor máximo de percentagem das dimensões definidas.
-
Mínimo: Realiza o cálculo com base no valor mínimo de percentagem das dimensões definidas.
-
Média: Seleciona como valor percentual a média dos valores das dimensões definidas.
-
Acumulado: Seleciona como valor percentual a soma dos valores das dimensões definidas.
-
Em função do modo de cálculo selecionado, a ferramenta mostra numa tabela de valores os níveis de riscos resultantes após a implementação dos controlos.
Adicionalmente, a tabela inferior detalha os valores definitivos após a implementação de controlos.
Ao clicar no botão ‘Aplicar’, a ferramenta gera um histórico na secção ‘Análise/Históricos’ da Análise de Riscos realizada e realiza uma cópia dos valores obtidos na simulação na secção de ‘Análise/Análise de Riscos’.
-
Simular Incidência: Em função das modificações realizadas na secção de 'Gestão' sobre a opção de 'Riscos', a ferramenta permite simular como o evento afetaria a organização.
